UPDATE, 28.05.2025:
Derzeit wird das neue Spitzenlast- und Ausfallreserveheizwerk Morsbach an das bestehende Fernwärmenetz angebunden. Das neue Heizwerk springt bei besonders kalten Temperaturen sowie bei Ausfällen oder Wartungen des Biomasse-Heizkraftwerkes in Endach ein.
In dieser Woche erfolgt der Rückbau der Verkehrsinseln in der Schubertstraße sowie an der Kreuzung Thierseestraße. Zudem wird an der Autobahnunterführung Thierseestraße die Fahrbahn verbreitert, damit der Verkehr während der Bauarbeiten ohne Ampelregelung vorbeigeführt werden kann.
In der Nacht zuvor werden provisorische Fahrbahnmarkierungen angebracht. Anschließend beginnen die umfangreichen Grabungsarbeiten für den Fernwärmeausbau, die Erneuerung der Hauptwasserleitung, den Netzausbau der Stromversorgung sowie für das KufNet Glasfasernetz. Die Arbeiten finden teilweise zeitgleich in mehreren Bauabschnitten statt. Um die Straßenquerungen rasch und effizient umzusetzen, wird ab dem 3. Juni zum Teil auch nachts gearbeitet.
Wichtiger Hinweis zur Verkehrsführung:

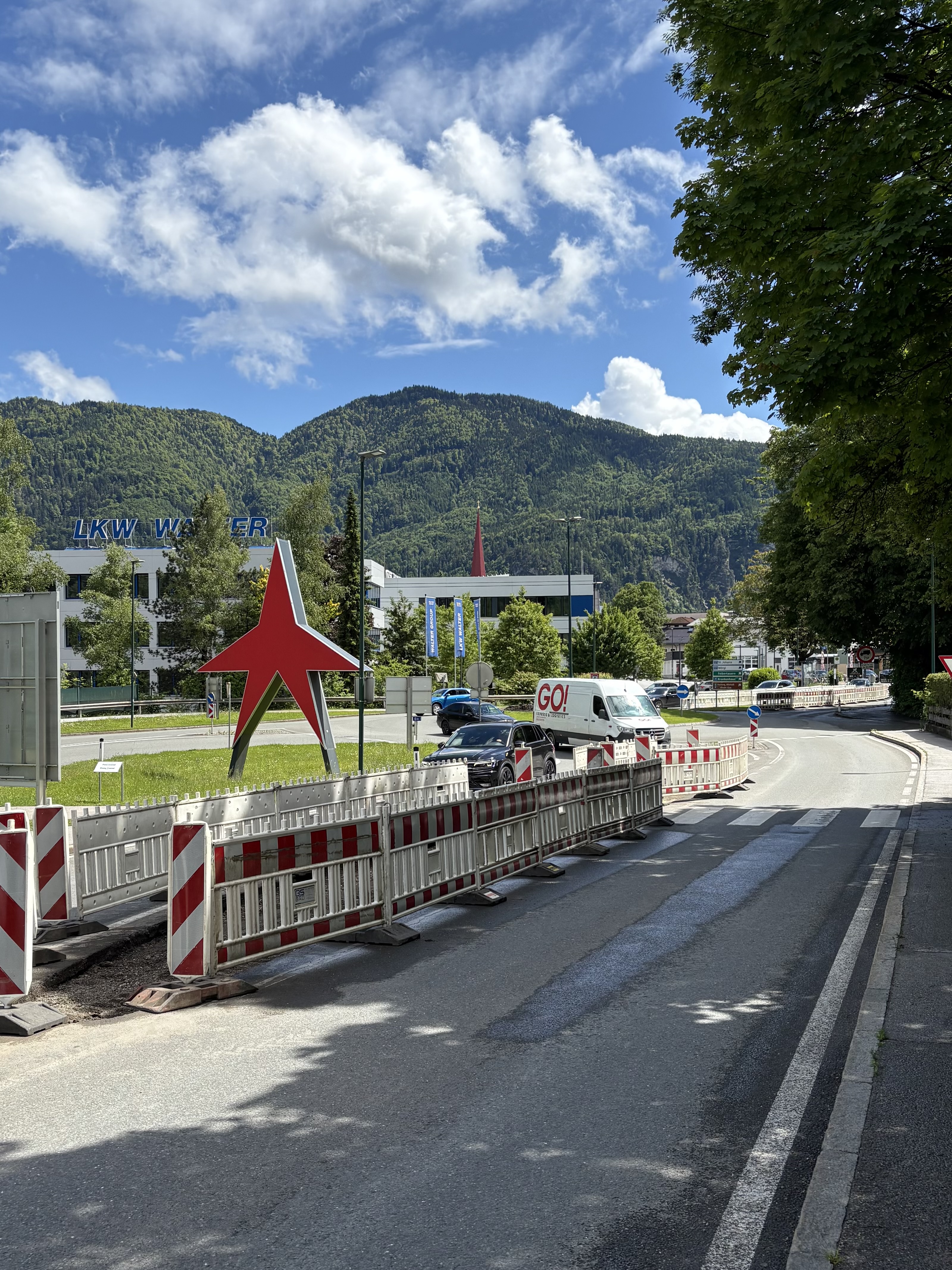

Die Zellerstraße ist ab dem 3. Juni nur mehr in Fahrtrichtung Norden befahrbar (von der Kirche Richtung LKW-Walter).
Die Zufahrt bis LKW-Walter bleibt weiterhin möglich.
Wir danken für Ihr Verständnis!
Ursprüngliche Information:
Ab Mitte Mai 2025 starten die Bauarbeiten zur Anbindung des Heizwerks Thierseestraße an das Fernwärmenetz der Stadtwerke Kufstein. Begleitend erfolgt ein umfangreicher Netzausbau in diesem Bereich.
Es werden folgende Maßnahmen im Baustellenbereich erfolgen:
Die Bauarbeiten werden abschnittsweise durchgeführt, um die Beeinträchtigung für Verkehr und Anrainer*innen so gering wie möglich zu halten.
